很多朋友对室外道路监控立杆的报价都拿不准,不确定,主要还是对其工作量不清楚,不知道室外道路监控立杆需要做哪些内容?我们今天先一起看下具体如何施工?有哪些内容需要做。


1、工程勘察

现场勘察就是了解现场情况,把所有需要记录的数据通过拍照、绘图等方式详细地记录下来,并编制成文档及图纸,在施工前需完成勘察工作。



2、施工现场的准备工作

检查各种设备的性能,保证满足施工要求。

组织施工组成员学习施工安全知识,准备安全防护用具。

一切准备工作结束后,开始展开施工。

二、立杆基础施工



1、确定基础位置

立杆基础开挖时,首先根据前期勘察资料或借助纬度仪、GPS等仪器,落实点位具体位置,并根据施工图确定基础开挖具体位置。



2、基础尺寸参考

基础开挖需要根据立杆横臂(以L杆为例)确定立杆基础尺寸,必须满足设计图纸要求,如现场条件不满足时应保证立杆基础的体积和设计体积相等,基础规格可参考下表。


立杆横臂

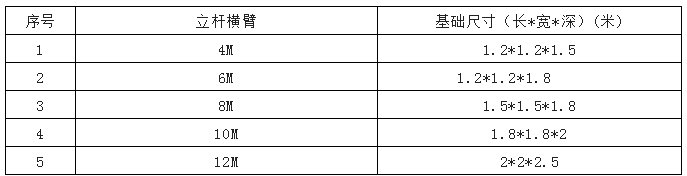

基础尺寸(长*宽*深)(米)

1  4M   1.2*1.2*1.5

2  6M  1.2*1.2*1.8

3  8M   1.5*1.5*1.8

4  10M  1.8*1.8*2

5  12M   2*2*2.5
杆件基础尺寸参考

若立杆防风等级高于8级、抗震等级高于5级或基础开挖处土质松的话,基础均需要加大。



3、基础施工流程

基础浇筑完成后,必须要养护一段时间,对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7天,养护期内温度确保零上5摄氏度及以上。对掺用缓凝外加剂、矿物掺和料或有抗渗性能要求的混凝土,不得少于14天,以确保混凝土能达到一定的安装强度。



基础的浇注、混凝土强度等级必须符合GB50204-2015的要求。



立杆基础的开挖、浇筑流程,如下面所示:

1)、基础在开挖过程中需注意垂直、美观,一般土质情况下打两根角钢(一般情况1.5m)下去,做接地使用


2)、 打入角钢后(角钢末端预留30公分露出坑底泥土面),基础底部采用直径为:8MM的圆钢筋敷设一层尺寸为:20CM*20CM的钢筋网并浇筑上20公分厚混凝土,表面抹至水平状态,作为立杆基础的占底层



3)、两根角钢,通过扁铁和地笼焊接,并将地笼固定,固定时需要注意地笼的相位,确保杆件横臂垂直车辆行驶方向,地笼的地脚螺杆从基础底部起每隔50CM横向于基础坑壁焊接一根角钢用于加固,保证基础的地笼和混凝土浇筑后有优良的一体性


4)、地笼内引入PE管,固定住,并通往杆件配套的手井

5)、在浇灌过程中,混凝土尽量对准地笼中间浇灌,以免地笼偏移,并保证浇灌过程中分三次震动,浇灌后立即使用水平仪测量地笼是否安装垂直

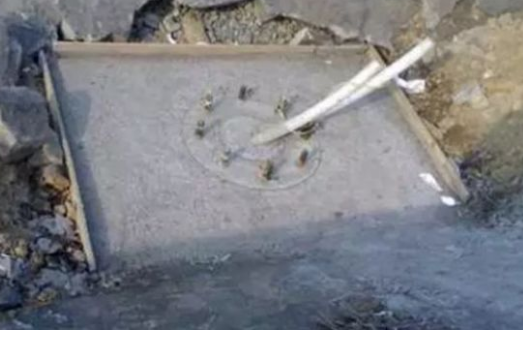

6)、浇灌后的基础效果图。
基础浇灌后效果


4、接地施工

前端设备安装于室外,易遭到雷电打击;前端设备的电源一般在现场就近取用,易受雷电波影响产生高压和浪涌电流;如果没有必要的防雷、避雷措施,前端设备的运行将得不到保障,有可能导致摄像主机等设备短期内大量损坏,使系统瘫痪。为了前端设备能可靠、长久地运行,摄像机杆、前端机箱及相应设备须接地。



接地体施工应符合电气装置安装工程接地装置施工及验收规范GB 50169-2016

1)、立杆采用整体接地;

2)、设备机箱内设接地柱或接地排,将机箱内设备接地,并将接地柱或接地排与立杆接地极相连;

3)、接地方式如下示意图所示:

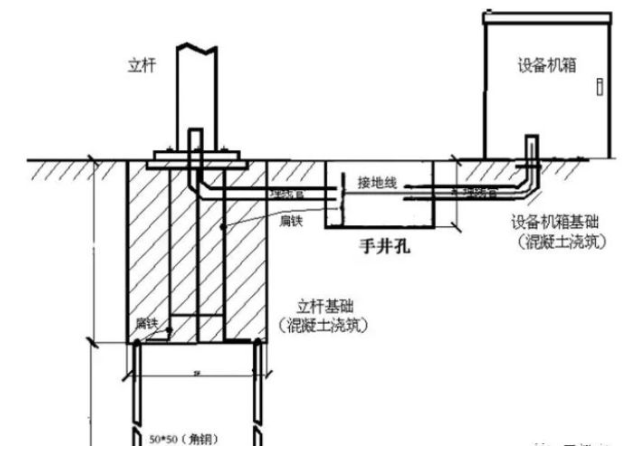

道路监控立杆接地方式



4)、在基坑底部打两根角钢(一般情况1.5m)下去,角钢与基础地笼用40×4mm扁钢焊接,保证立杆整体接地。

5)、扁钢焊接至立杆配套手井,预留接头。

6)、从手井内扁钢接头处引接地线入设备箱接地柱或接地排。接地线使用软质铜绞线,其截面为10mm²以上。



7)、确保接地电阻<4Ω,如测试未达标准,则采用扩大地网(增加接地角钢数量,直至接地电阻<4Ω)的方式,如下图所示:




两个角钢之间距离3米,用扁钢焊接连接。

可以在开挖预埋管道时的沟道里打入,与PE管一起埋好。也可现场全部恢复再做接地桩,需注意避开地下管道。焊接处用磷化液或防锈液等做防锈处理。

增加的角钢通过扁钢与立杆配套手井内的扁钢焊接。

江苏顺泰交通科技公司是专业生产交通信号灯,道路交通杆件,公路交通龙门架,交通信号机的诚信信誉厂家,产品已发往全国多地的交通信号工程项目上,老客户回购率高,产品品质优良,公司口碑好,欢迎新老客户前来咨询选购!

免责声明:部分文章信息来源于网络以及网友投稿,本网站只负责对文章进行整理、排版、编辑,是出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性,如本站文章和转稿涉及版权等问题,请作者在及时联系本站,我们会尽快处理。
标题:室外道路监控立杆:标准安装施工?看完就会立杆   文章地址:http://www.akcni.net/news/305.html

上一篇:道路交通信号灯:应该被分为哪几类?       下一篇:没有了

相关推荐: 客户评价:
产品报价
技术咨询
关注微信
返回顶部
